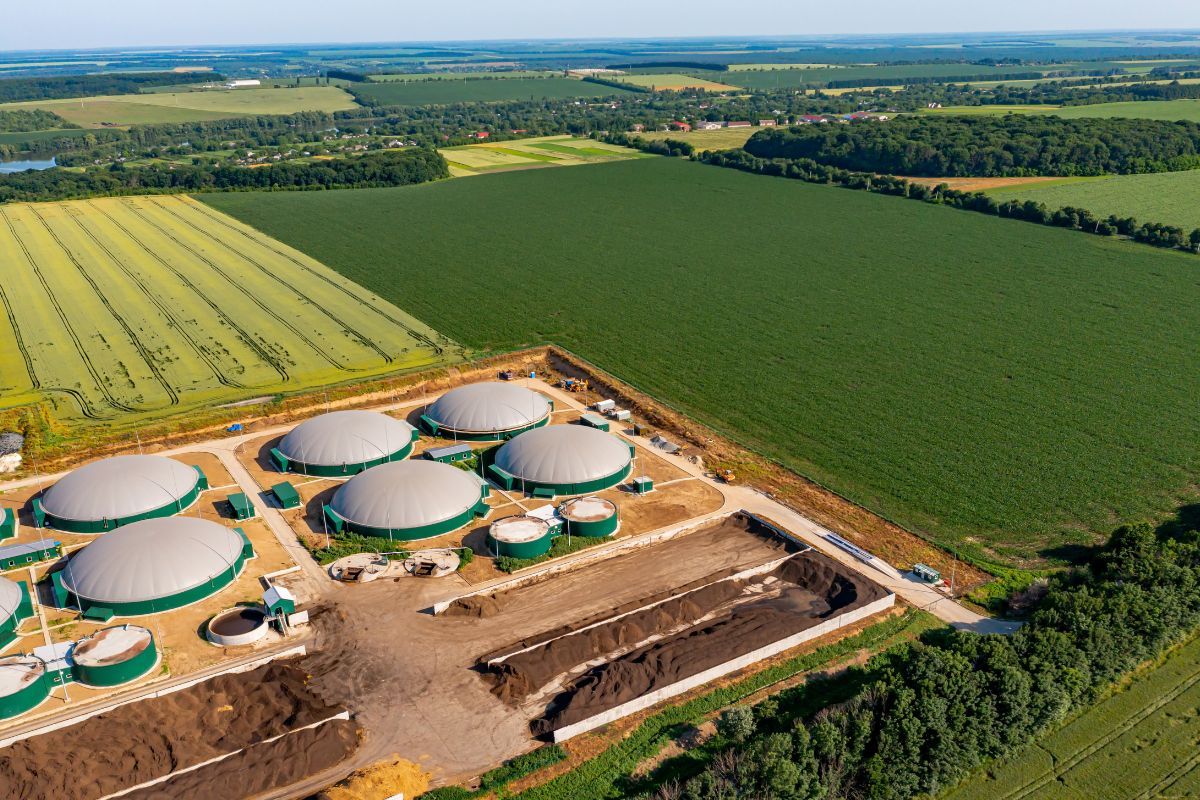

Jak powstaje biogazownia rolnicza od projektu do uruchomienia?

Biogazownia rolnicza zaczyna się od bilansu substratów, lokalizacji i sposobu wykorzystania energii. Instalacja może pracować nawet około 8000 godzin w roku, jeśli ma stałe dostawy wsadu. Biogaz zasila zwykle kogenerację albo jest oczyszczany do biometanu, a produktem procesu jest też poferment. Jego zagospodarowanie trzeba przewidzieć już w projekcie.

Projekt technologiczny, formalności i budowa powinny tworzyć jeden harmonogram. Oferta biogazownie WPIP obejmuje analizę lokalizacji i substratów, przygotowanie formalne, budowę, rozruch oraz szkolenie personelu. To ważne, bo problemy z przyłączem lub błędny bilans wsadu mogą zmienić parametry i koszt inwestycji.

Lokalizacja i substraty wyznaczają skalę inwestycji

Podstawą jest roczny bilans surowców z uwzględnieniem sezonowości i transportu. Biogazownie rolnicze mogą wykorzystywać produkty rolne, produkty uboczne rolnictwa, odchody zwierzęce i określone pozostałości z przetwórstwa żywności i produktów rolnych. Definicja biogazu rolniczego wyłącza biogaz ze składowisk odpadów komunalnych oraz z innych oczyszczalni ścieków niż wskazane w przepisach.

Przy wyborze działki trzeba sprawdzić dojazd, miejsce na substraty i poferment oraz dostęp do sieci. Komory fermentacyjne i zbiorniki biogazu powinny być odsunięte co najmniej 20 m od pomieszczeń przeznaczonych na pobyt ludzi i budynków inwentarskich, 25 m od studni lub ujęć wody bez strefy ochronnej oraz 5 m od granicy działki sąsiedniej. Te odległości wpływają na koncepcję zagospodarowania terenu.

Projekt technologiczny określa wydajność

W fermentorze materia organiczna rozkłada się bez dostępu tlenu. Dla procesu mezofilowego punktem odniesienia jest temperatura od 35 do 40°C i czas retencji co najmniej od 20 do 30 dni, choć parametry dobiera się do wsadu. Surowy biogaz zawiera zwykle od 50 do 75% metanu i przed wykorzystaniem wymaga kontroli wilgoci oraz zanieczyszczeń.

Projekt obejmuje przyjęcie i dozowanie substratu, fermentory, mieszadła, pompy, zbiornik gazu, oczyszczanie, automatykę, kogenerację i magazyn pofermentu. Strefa bezpieczeństwa wynosi co najmniej 3 m przy łącznej pojemności do 350 m³, 5 m przy pojemności powyżej 350 do 700 m³ i 8 m przy pojemności powyżej 700 m³. Układ obiektu musi więc wynikać z technologii oraz warunków działki.

Przeczytaj także:  Robot mobilny AGV – nowoczesne rozwiązania dla przemysłu

Formalności trzeba prowadzić równolegle

Szczególna ścieżka ustawowa obejmuje instalacje spełniające warunki podmiotowe i substratowe, o mocy elektrycznej do 3,5 MW, cieplnej do 10,5 MW, produkcji biogazu do 14 mln m³ rocznie albo biometanu do 8,4 mln m³ rocznie. Dla uprawnionych inwestycji termin wydania pozwolenia na budowę skrócono do 45 dni. Nadal trzeba zweryfikować wymagania planistyczne, środowiskowe i warunki przyłączenia.

Finansowanie trzeba zsynchronizować z projektem i zakupami. W naborze ARiMR na 2026 r. pomoc może wynieść do 65% kosztów kwalifikowalnych, maksymalnie 1,5 mln zł na beneficjenta. Ponieważ wydatki poniesione zbyt wcześnie mogą nie być kwalifikowane, zasady programu należy sprawdzić przed podpisaniem umów.

Budżet zależy od zakresu infrastruktury

Publiczne szacunki kosztów różnią się między źródłami. Dla instalacji około 500 kW aktualne zestawienia wskazują około 8 do 16 mln zł, a dla obiektów od 0,5 do 1 MW około 15 do 30 mln zł. Opublikowana wartość projektu WPIP o mocy 499 kW wyniosła 16,03 mln zł i obejmowała szeroki zakres infrastruktury oraz nadzór, więc nie jest to uniwersalny cennik.

Kosztorys musi obejmować więcej niż samą technologię. Najczęściej niedoszacowane są elementy związane z przyłączem, terenem i gospodarką pofermentem. Szczególnej kontroli wymagają:

  • przyłącze elektroenergetyczne i stacja transformatorowa,
  • place, drogi i magazynowanie substratów,
  • zbiorniki pofermentu oraz instalacje gazowe,
  • roboty wynikające z warunków gruntowych.

Rozruch zaczyna eksploatację

Przed odbiorem sprawdza się szczelność, automatykę, zabezpieczenia, mieszadła, pompy, układ gazowy i kogenerację. Rozruch biologiczny wymaga stopniowego zwiększania obciążenia fermentora oraz kontroli stabilności procesu. Pełna moc powinna być efektem ustabilizowania fermentacji.

Wytwarzanie biogazu rolniczego lub energii z niego, poza mikroinstalacjami, wymaga wpisu do rejestru prowadzonego przez KOWR. Przy prawidłowym wniosku wpis powinien zostać dokonany w terminie 7 dni. Po odbiorach i przygotowaniu obsługi biogazownia może rozpocząć regularną pracę.
